Okres wiosenno – letni to prawdziwy boom inwestycyjny. Nie tylko w samorządach budowy są już w stopniu dużego zaawansowania.
Na terenie Gminy Mszana Dolna również wykorzystano sprzyjającą aurę. W trakcie realizacji jest sporo zadań inwestycyjnych, m. in:

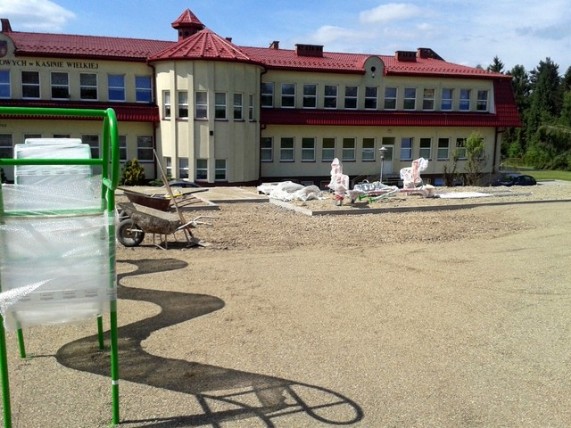

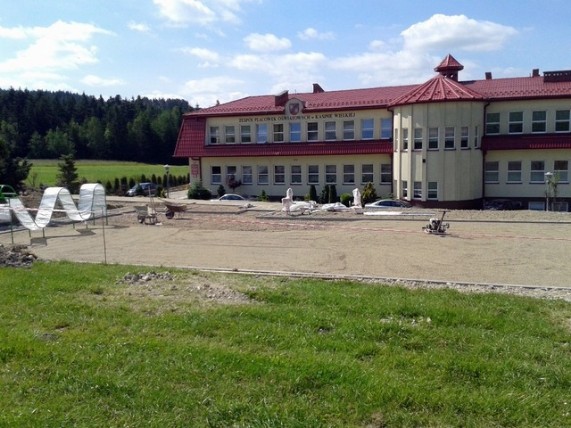

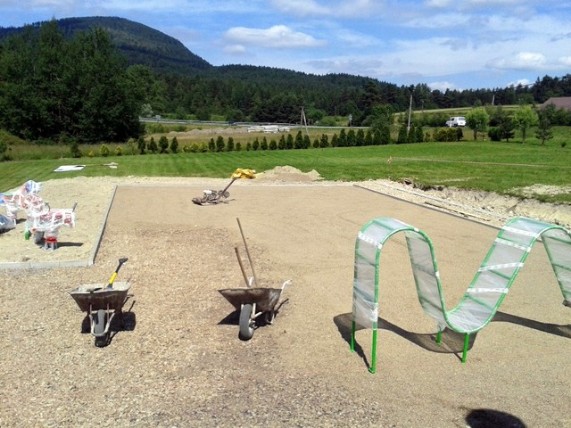

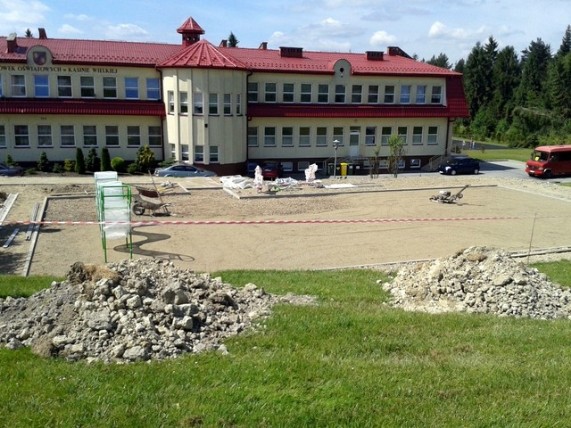

- budowa placu zabaw przy Zespole Placówek Oświatowych Budynek „B” w Kasinie Wielkiej. Koszt zadania wraz z nadzorem i dokumentacją wynosi 124 500,00 zł.

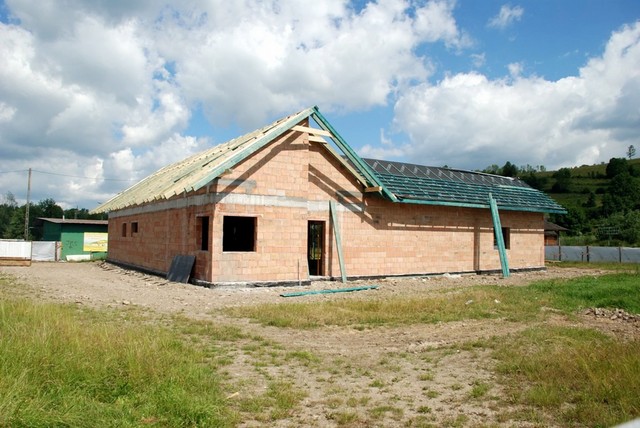

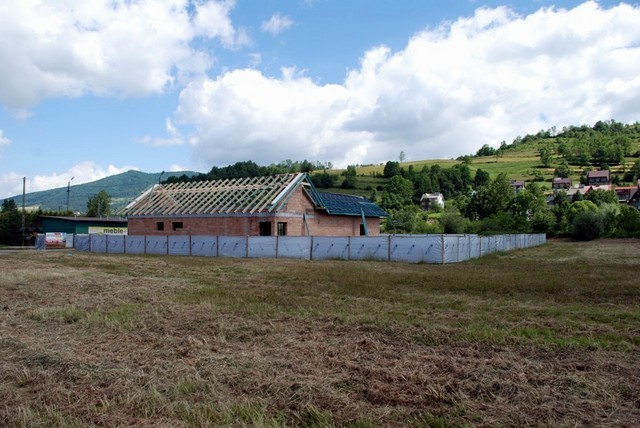

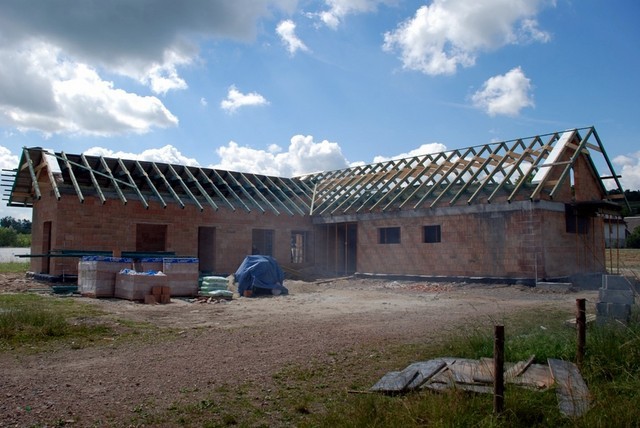

- budowa budynku zaplecza socjalnego wraz z wyposażeniem dla Klubu Sportowego „Witów” w Mszanie Górnej. Koszt zadania wraz z nadzorem wynosi 650 000,00 zł . Na realizację zadania została podpisana umowa o dofinansowanie z programu ”Odnowa i Rozwój Wsi” objętego Programem Rozwoju Obszarów Wiejskich na lata 2007-2013 w kwocie 392 491,00 zł.
Wraz z rozpoczęciem wakacji ruszy budowa przewiązki łączącej budynek Szkoły Podstawowej Nr 2 ze stołówką szkolną w Lubomierzu. Rozpoczną się również prace związane z wykonaniem studni wierconej przy Szkole Podstawowej Nr 3 w Kasince Małej.
Na zakończenie roku szkolnego „czekają” też inwestycje, na realizację których przeprowadzono już postępowania przetargowe w celu wyłonienia wykonawcy. Są to:
- modernizacja wjazdu oraz placu manewrowego dla autobusów dowożących młodzież do gimnazjum w Kasince Małej. Koszt zadania wraz z nadzorem wynosi 110.000,00 zł.
- remont kuchni w Zespole Szkoły i Przedszkola w Mszanie Górnej. Koszt zadania wraz z nadzorem wynos 38407.08 zł.
W trakcie postępowania przetargowego na wykonanie zadania jest inwestycja p.n. remont placu przed remizą, a także wymiana parkietu w sali tanecznej oraz drzwi wewnętrznych w OSP w Mszanie Górnej.

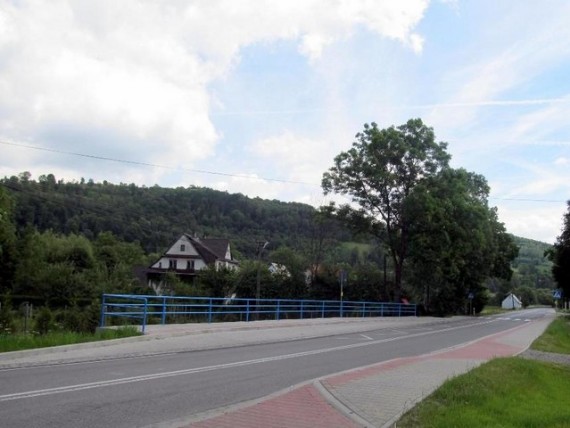

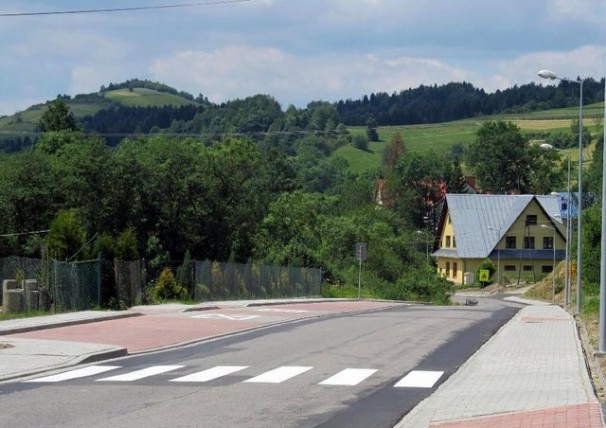

Dodatkowo ciągle trwają prace dot. budowy infrastruktury drogowo – mostowej:
- wspólnie z Zarządem Dróg Wojewódzkich realizowany jest projekt pn. „Budowa chodnika w ciągu drogi wojewódzkiej nr 968 Lubień-Mszana Dolna - Zabrzeż, odc. nr 050 km 0+000 – km 1+714, w miejscowości Mszana Górna”. Zakończenie zadania zaplanowano na koniec listopada 2014 r., jednak wykonawca obiektu przyspieszył realizację robót i zgłosił gotowość do odbioru robót na koniec lipca 2014 r. Wartość zadania: 1.783.004,21 zł. przy współfinansowaniu przez Gminę Mszana Dolna w wysokości 50%,

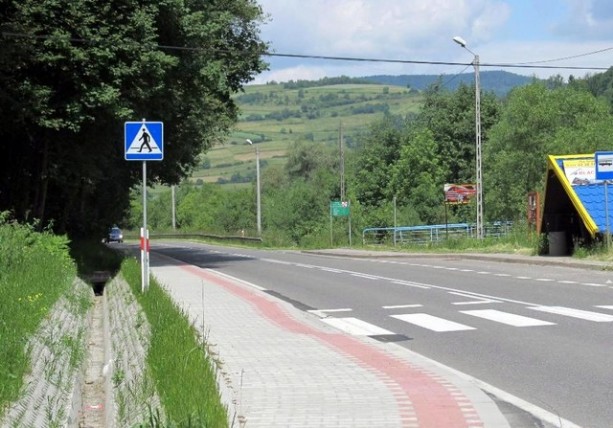

- budowa chodnika dla pieszych z oświetleniem drogowym oraz zatokami autobusowymi w ciągu drogi powiatowej nr 1616 K „Mszana Górna - Podłopień” w Łostówce w km od 2+859 do 3+461 (strona lewa) (odc. od Szkoły Podstawowej do Kaplicy w Łostówce)” – zadanie zaplanowane do realizacji w latach 2013 – 2014. Zakończenie zadania zaplanowano na koniec sierpnia 2014r., jednak wykonawca obiektu przyspieszył realizację robót i zgłosił gotowość do odbioru robót na koniec czerwca 2014r.
Wartość zadania: 658.381,56 zł.
Finansowanie zadania:
-
50 % kosztów budowy chodnika – Starostwo Powiatowe
-
50 % kosztów budowy chodnika – Budżet Gminy Mszana Dolna
-
100 % kosztów budowy oświetlenia ulicznego – Budżet Gminy Mszana Dolna;
- 26.06.2014r. odbyło się otwarcie ofert w przetargu nieograniczonym na realizację zadania pn. „Poprawa warunków komunikacyjnych i bezpieczeństwa w ciągu drogi gminnej nr 2509007 Kasinka Mała – Łopuszne w km 0+000 – 2+275 w miejscowości Kasinka Mała”. Gmina Mszana Dolna otrzymała Promesę o dofinansowaniu tego zadania środków budżetu państwa w ramach Narodowego programu przebudowy dróg lokalnych – Etap II Bezpieczeństwo – Dostępność –Rozwój. Zakres zadanie obejmuje wykonanie robót podstawowych i towarzyszących związanych z wykonaniem nowej nawierzchni jezdni /podniesienie parametrów technicznych drogi w zakresie nośności, równości i szczelności nawierzchni/, budowę przejścia dla pieszych wraz ze spocznikami, renowacją odwodnienia oraz montażem elementów bezpieczeństwa ruchu na drodze gminnej nr 2509007 Kasinka Mała – Łopuszne
Planowany termin realizacji zadania: 30.09.2014 r.
- rozpoczęto prace przy realizacji zadania pn. „Remont drogi JAKUBIAKI w Kasince Małej w km 0+000 – 0+340”.
Planowane roboty drogowe obejmują:
-
roboty przygotowawcze, rozbiórki przepustów i korytek,
-
roboty ziemne rowów i drogi,
-
odwodnienie drogi (przepusty, korytka ściekowe),
-
profilowanie podłoża z zagęszczeniem,
-
wykonanie podbudowy z tłucznia kamiennego gr. 15+8 cm,
-
wykonanie nawierzchni z masy mineralno-asfaltowej gr. 5+5 cm, szer. 3,0 m,
-
pobocza klińcowe.
Planowany termin realizacji zadania: 30.07.2014 r.
red. Krystyna Piwko, Mirosław Skowronek
